dziennik budowy
nad czym pracujemy
ETAPY BUDOWY YASEN
ETAP I
Zakup działki, projektowanie
Zakończony
To punkt wyjścia całego procesu. Na tym etapie zabezpieczamy najlepsze możliwe grunty pod inwestycję, analizujemy uwarunkowania planistyczne, dostęp do mediów, komunikację i ekspozycję działki. Równolegle powstaje projekt architektoniczny – zespół projektantów pracuje nad funkcjonalnością, estetyką i zgodnością z przepisami.
ETAP II
start
budowy
Zakończony
Po spełnieniu wymogów prawnych, kontrolach oraz zaprojektowaniu dokumentacji rusza proces budowy.W tej fazie przygotowywany jest plac robót, wytyczane są budynkii rozpoczynamy wykopy pod fundamenty.
ETAP III
Stan surowy otwarty
Zakończony

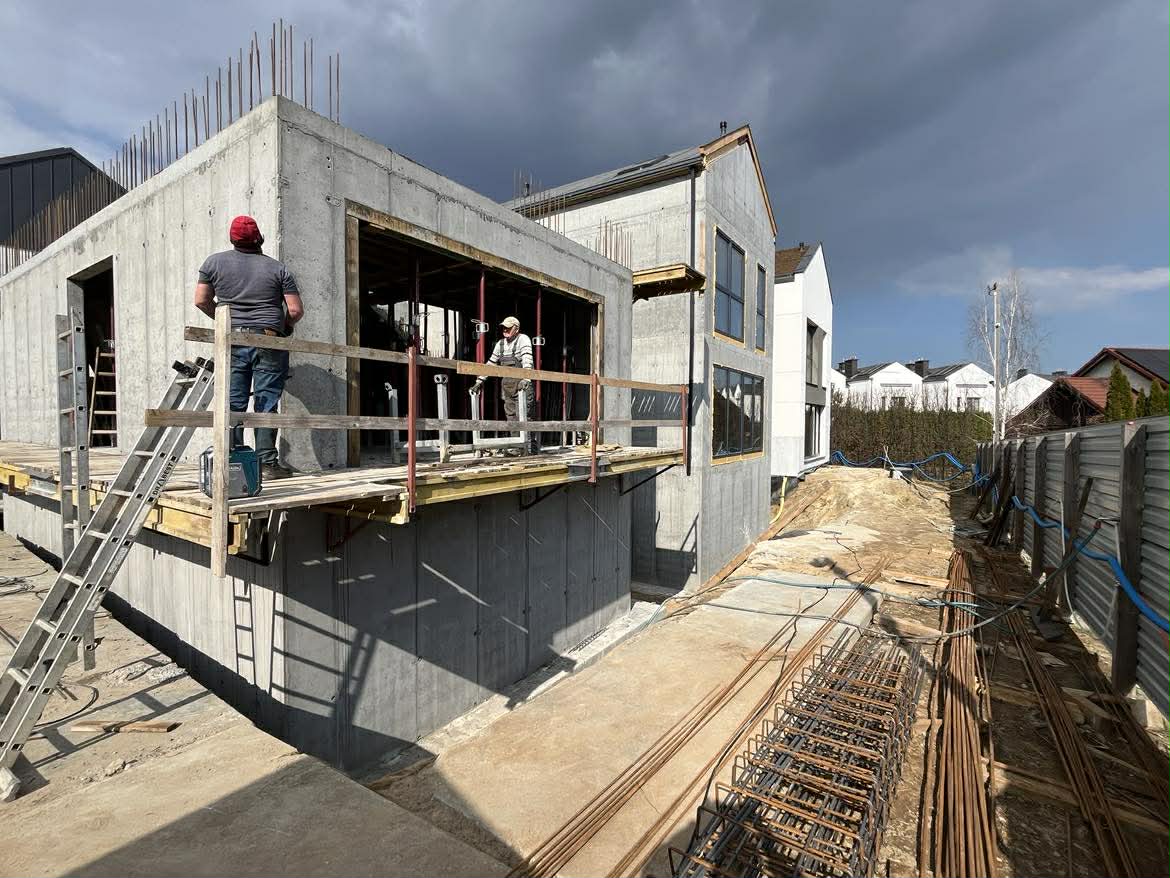

Wznosimy ściany konstrukcyjne, stropy, kominy oraz dach. To moment, w którym bryła budynku staje się widoczna. Prowadzimy prace murarskie, żelbetowe oraz montujemy więźbę dachową. Zabezpieczamy obiekt na zimę lub dalsze etapy instalacyjne.
ETAP IV
Instalacje i wykończenie
W realizacji
Montujemy okna, bramy garażowe i drzwi. Wykonujemy instalację elektryczną, wodno-kanalizacyjną, grzewczą oraz wentylację. Wylewamy posadzki i realizujemy tynki. Następnie wykonujemy pokrycie dachu oraz elewację. To etap, w którym obiekt nabiera charakteru.
ETAP V
Odbiory i przekazanie
do użytkowania
Planowany
Finalizujemy prace, porządkujemy teren i przygotowujemy dokumentację powykonawczą. Odbywają się odbiory przez nadzór budowlany oraz przekazanie budynków właścicielom.
DZIENNIK BUDOWY
Listopad 2025r

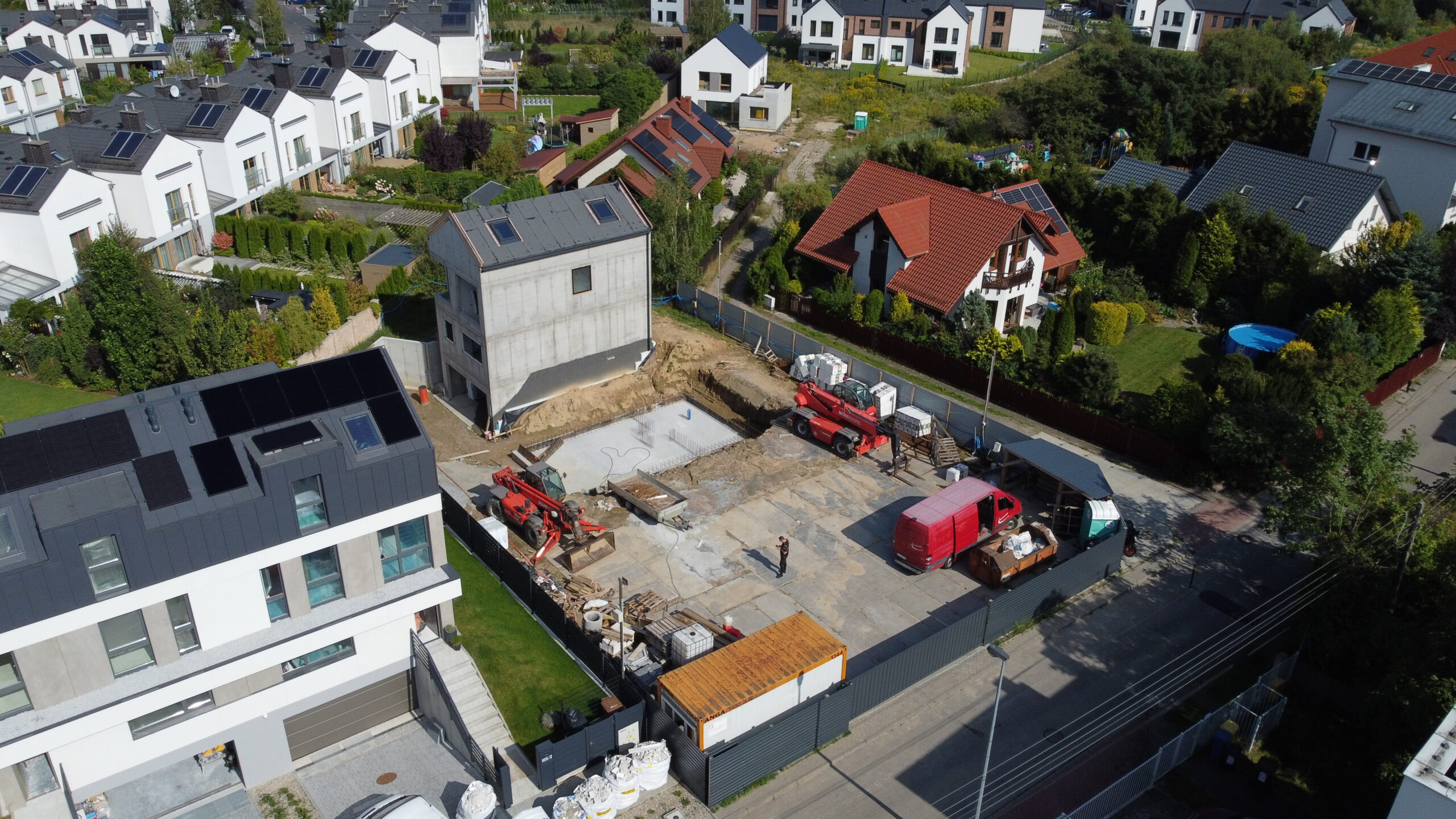

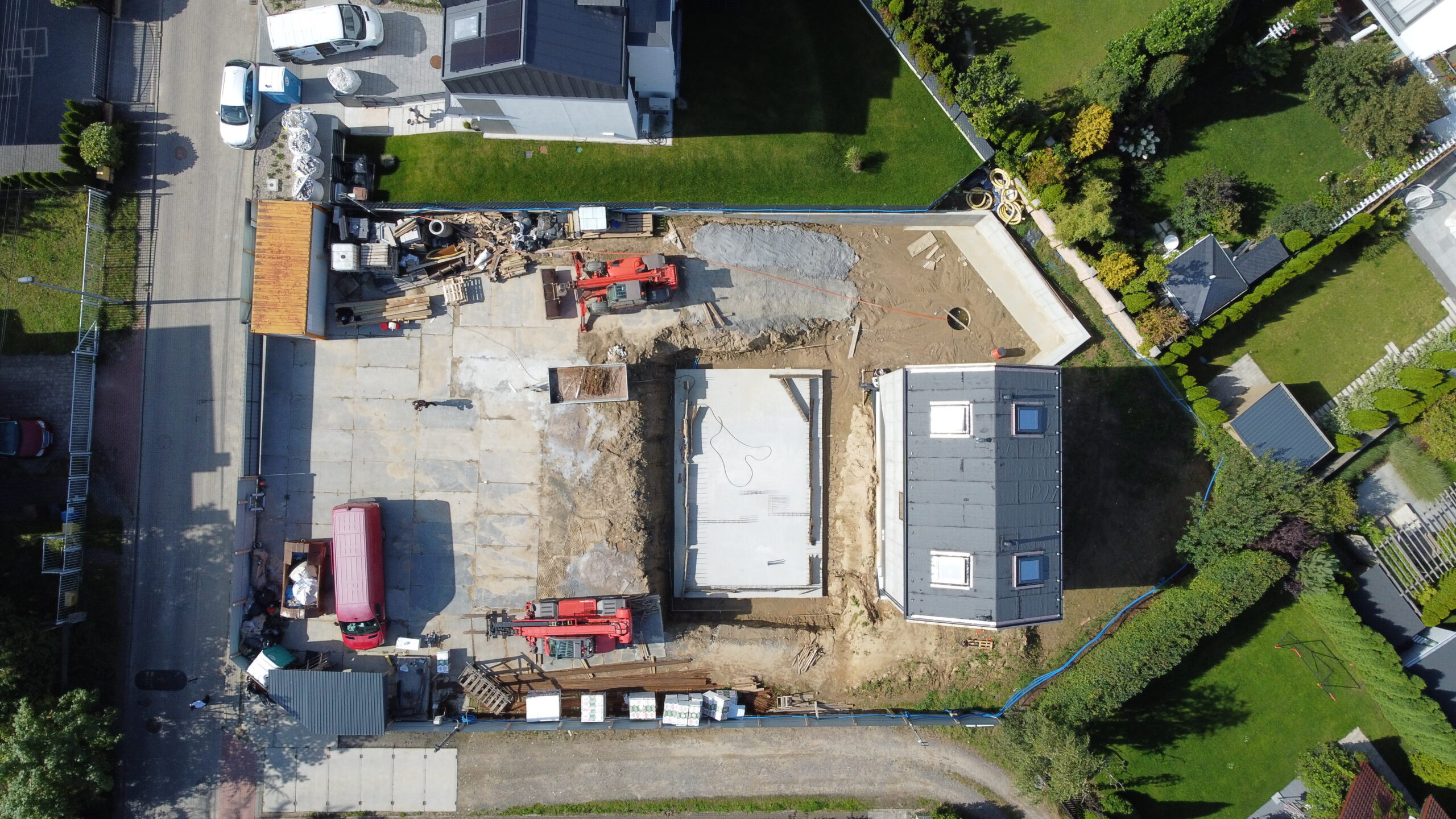

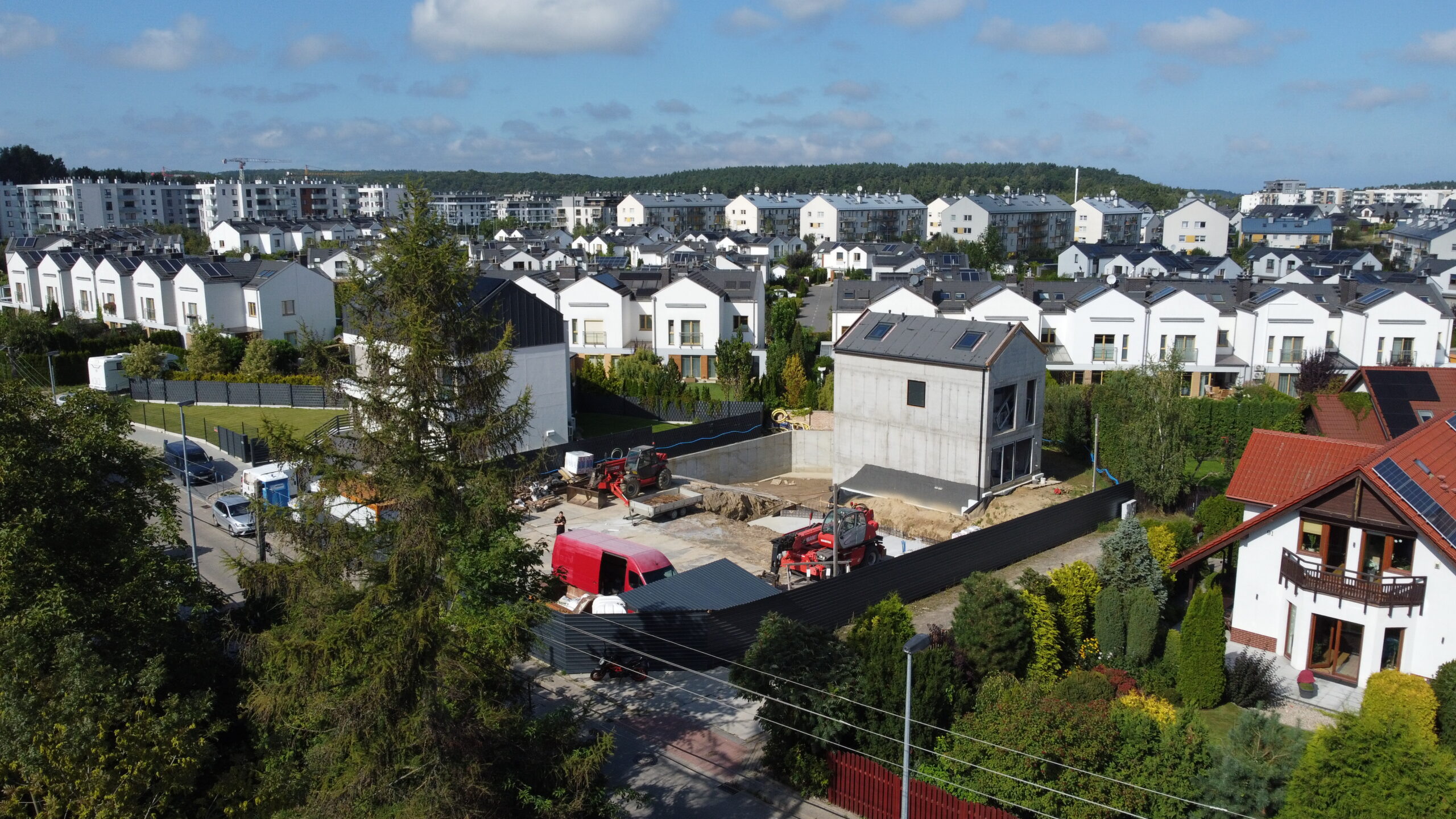

Budynek 3 – Wchodzimy w etap wykończenia, Budynek 2 rośnie w oczach
W budynku nr 3 zakończono kluczowe etapy wewnętrzne: wykonano instalacje, wylano posadzki i ukończono elewację. Bryła jest w pełni przygotowana do dalszych prac wykończeniowych.
Obok dynamicznie postępuje realizacja budynku nr 2. Powstał już pierwszy poziom, a obecnie trwają prace nad wznoszeniem kolejnych kondygnacji. Aktualne tempo pozwala zakładać, że cała konstrukcja zostanie domknięta jeszcze w tym roku.
Marzec2026r
Budynek 3 gotowy, budynek 2 pod dachem, budynek 1 rośnie w oczach

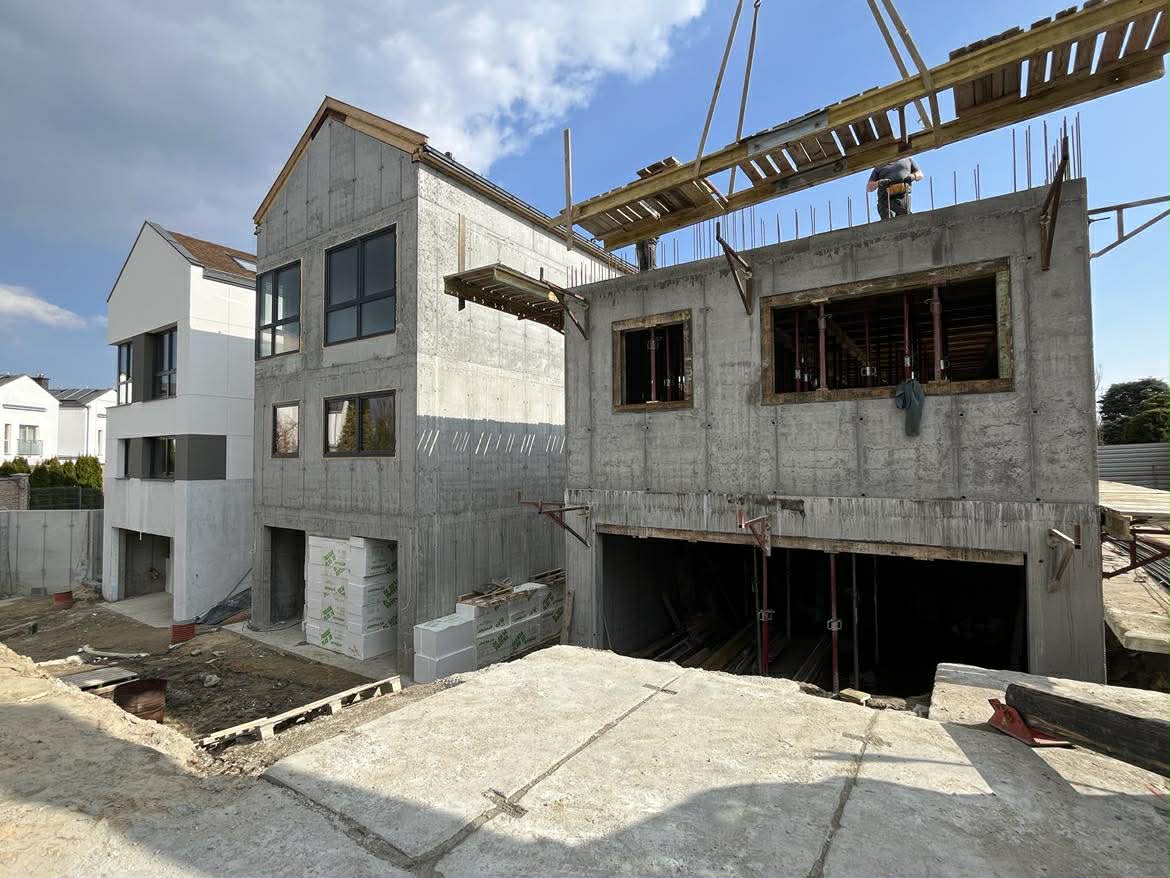

Realizacja inwestycji przebiega sprawnie i zgodnie z przyjętym harmonogramem. Każdy z budynków osiąga kolejne etapy zaawansowania:
Budynek nr 3: Został doprowadzony do zaawansowanego stanu wykończenia – wykonano elewację, komplet instalacji wewnętrznych oraz tynki. Zamontowano również okna i drzwi zewnętrzne, co oznacza osiągnięcie stanu zamkniętego.
Budynek nr 2: Zakończono wszystkie prace konstrukcyjne. Budynek jest już zamknięty – wstawiono okna i drzwi zewnętrzne. Obecnie trwają prace instalacyjne, a w najbliższym czasie rozpocznie się etap tynkowania.
Budynek nr 1: Jest na etapie zaawansowanych prac konstrukcyjnych – zakończono wznoszenie pierwszego piętra, a budynek zbliża się do osiągnięcia stanu pod dachem.

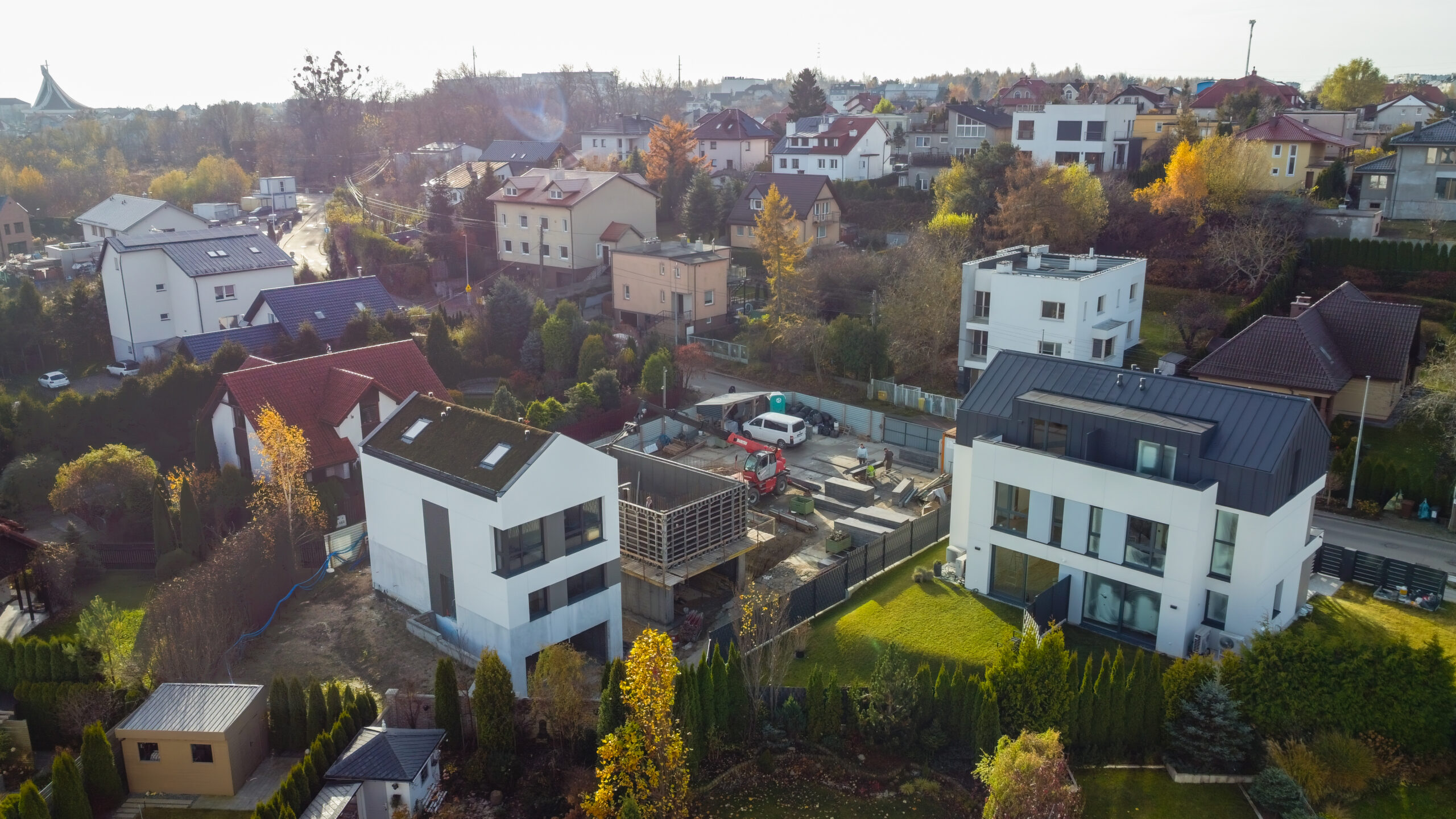

Kwiecień 2026r
Inwestycja pod dachem!

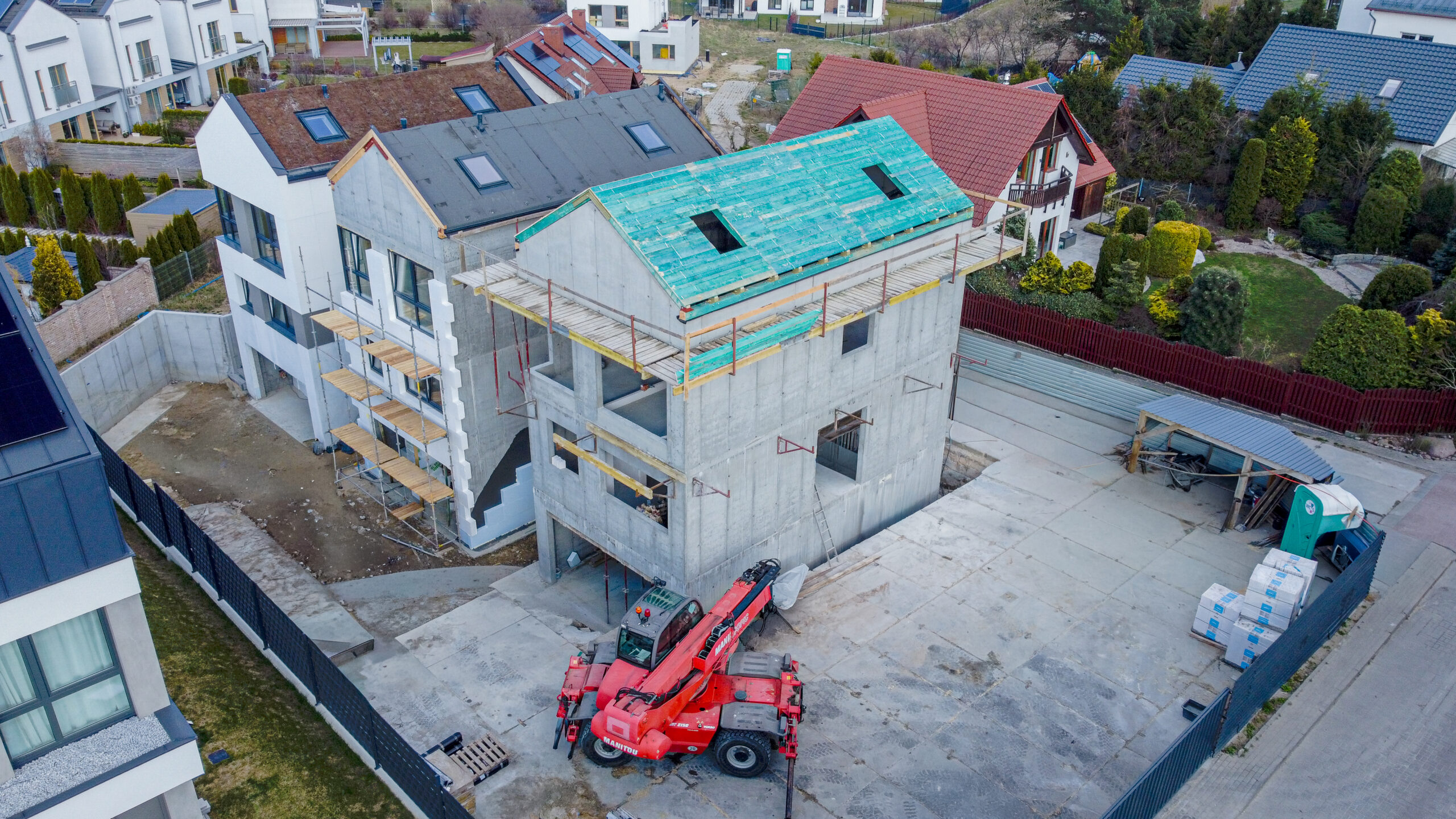

Wszystkie budynki osiągnęły stan surowy zamknięty – cała inwestycja jest już pod dachem. To jeden z kluczowych momentów realizacji, który otwiera drogę do intensywnych prac wykończeniowych.
W budynku nr 2 trwają obecnie prace elewacyjne oraz instalacyjne. Budynek nr 1 również został przykryty dachem, co oznacza pełne zabezpieczenie wszystkich obiektów przed warunkami atmosferycznymi.
Kolejne etapy realizacji będą przebiegały sprawnie – wchodzimy w fazę, w której postęp prac będzie jeszcze bardziej widoczny z tygodnia na tydzień.

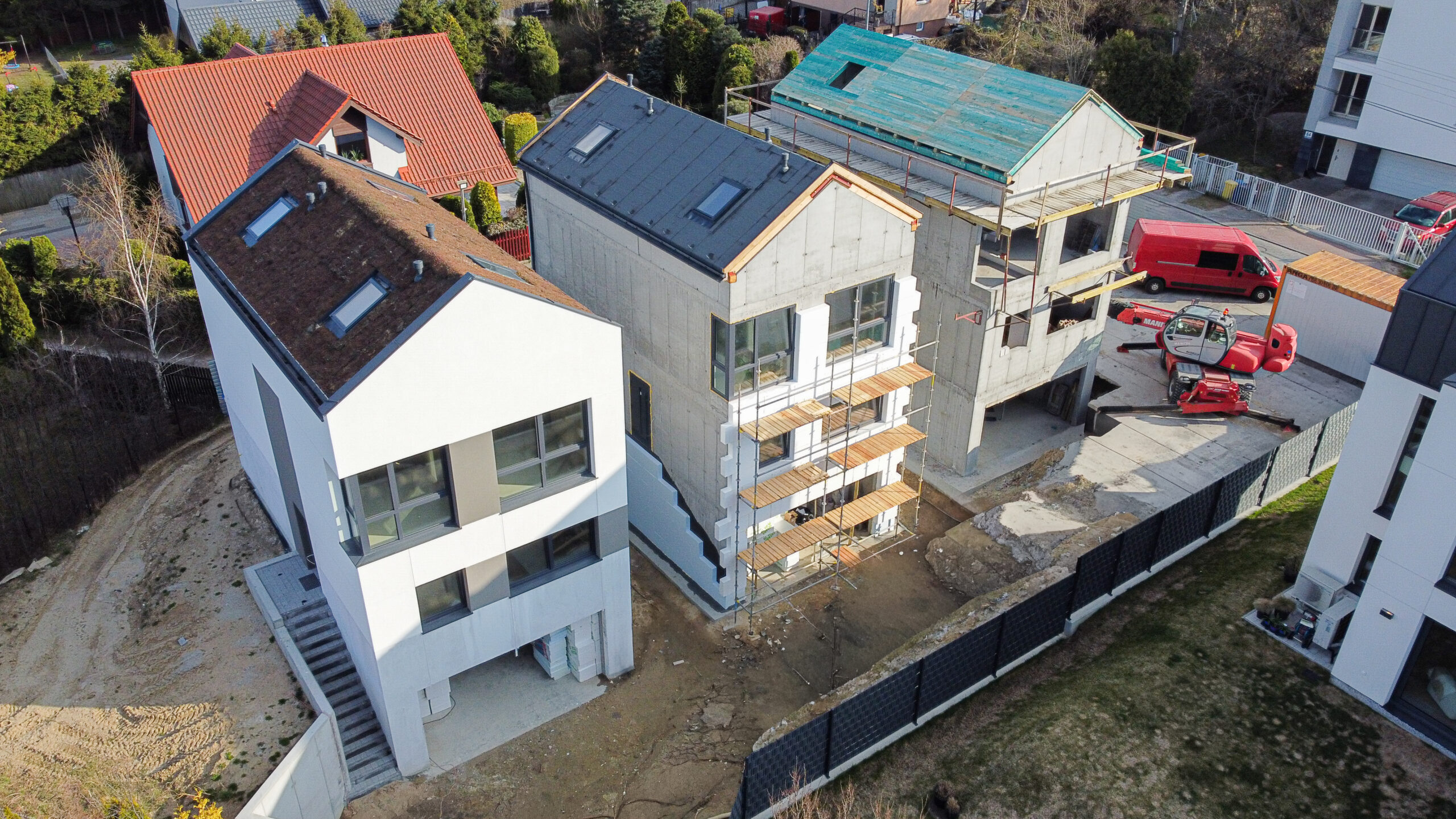

Czerwiec 2026r
Planowane zakończenie kluczowych etapów inwestycji
Do końca czerwca planujemy zakończyć prace związane z wykonaniem elewacji.
Równolegle prowadzone będą prace instalacyjne i wykończeniowe wewnątrz budynków, w tym montaż pomp ciepła, systemów rekuperacji oraz osprzętu elektrycznego (tzw. biały montaż).
Kolejny etap obejmie zagospodarowanie terenu – realizację podjazdów, prace zewnętrzne związane z ukształtowaniem działek oraz wykończenie przestrzeni wspólnych.
Inwestycja konsekwentnie zmierza do finalnej fazy realizacji.
